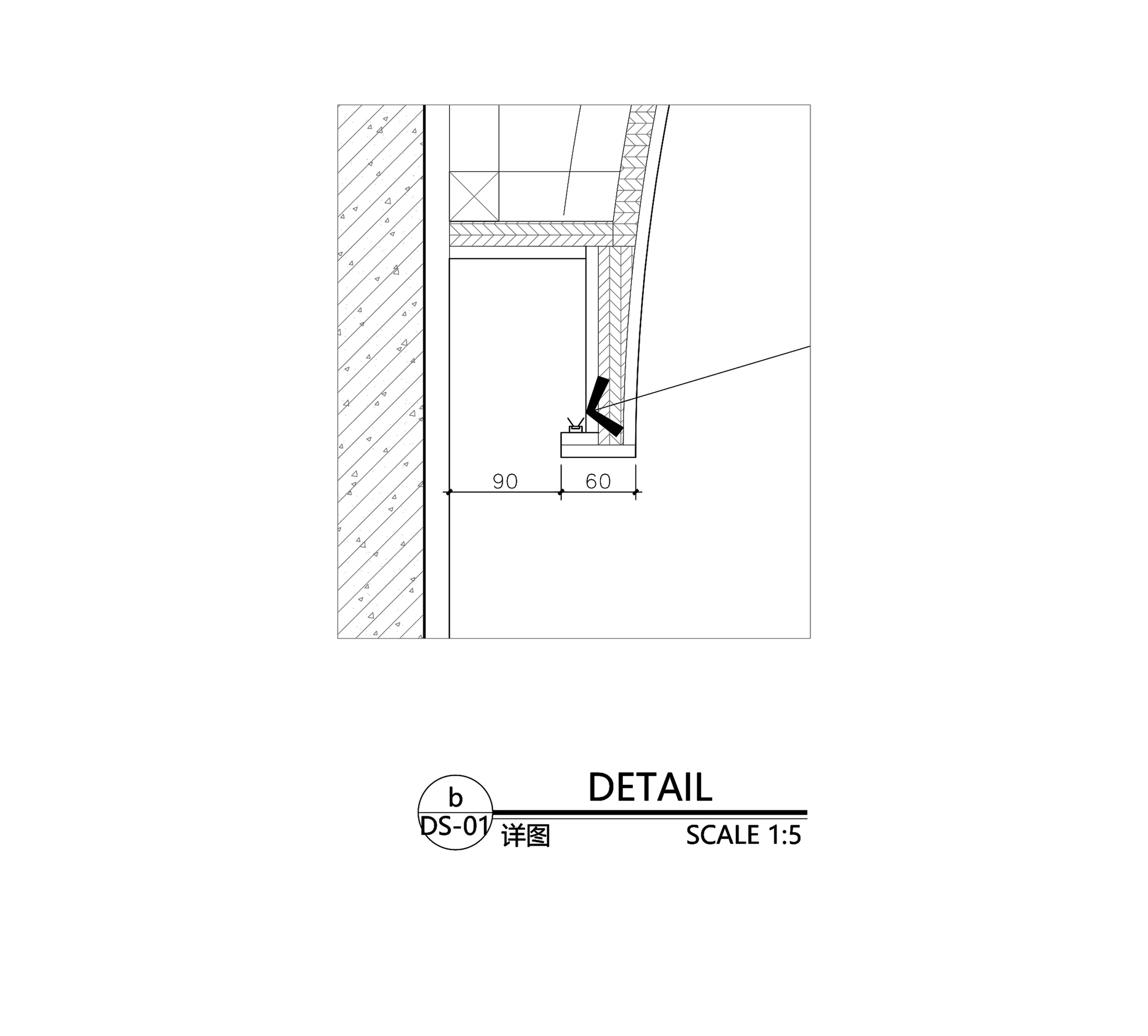

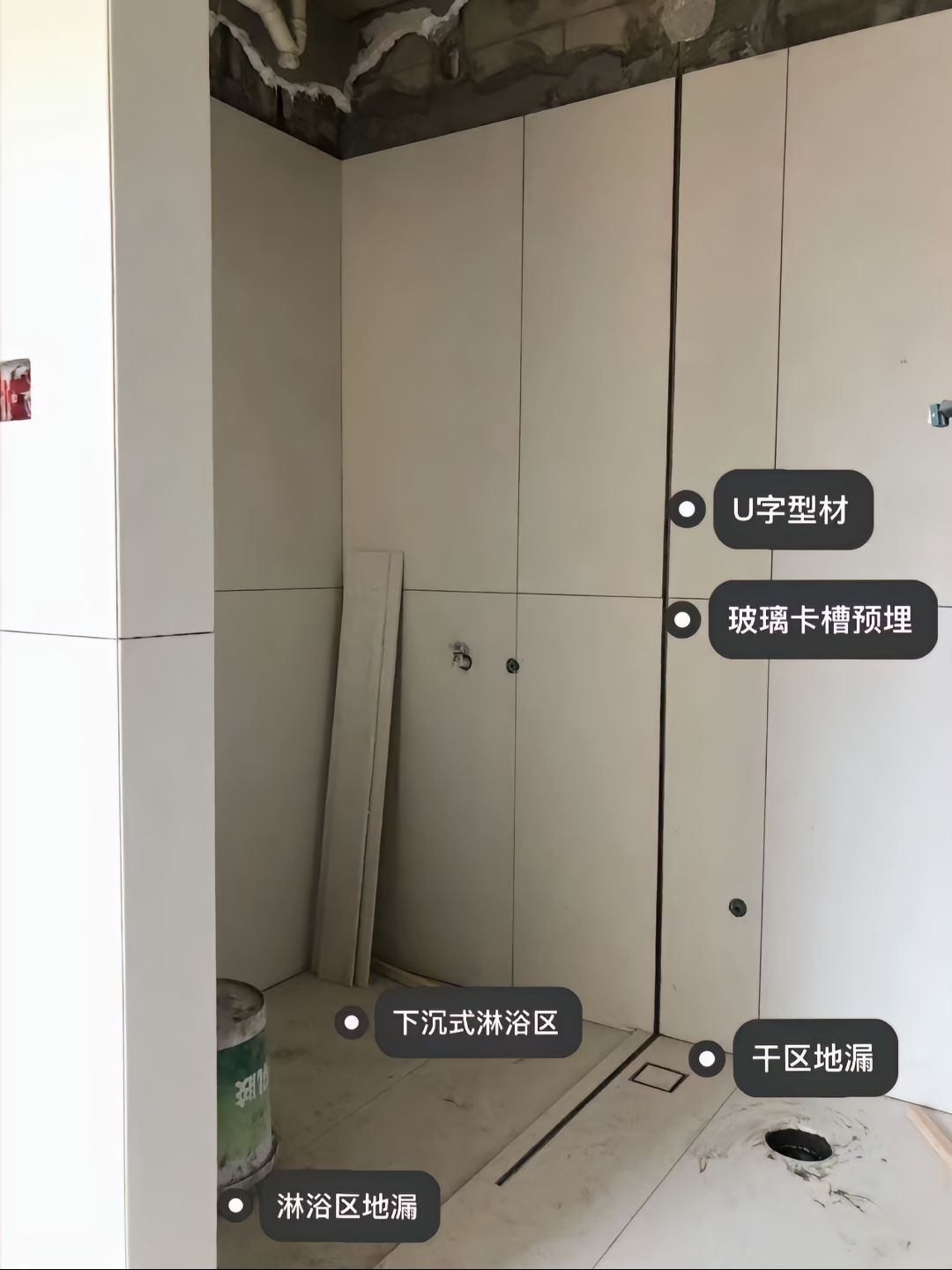

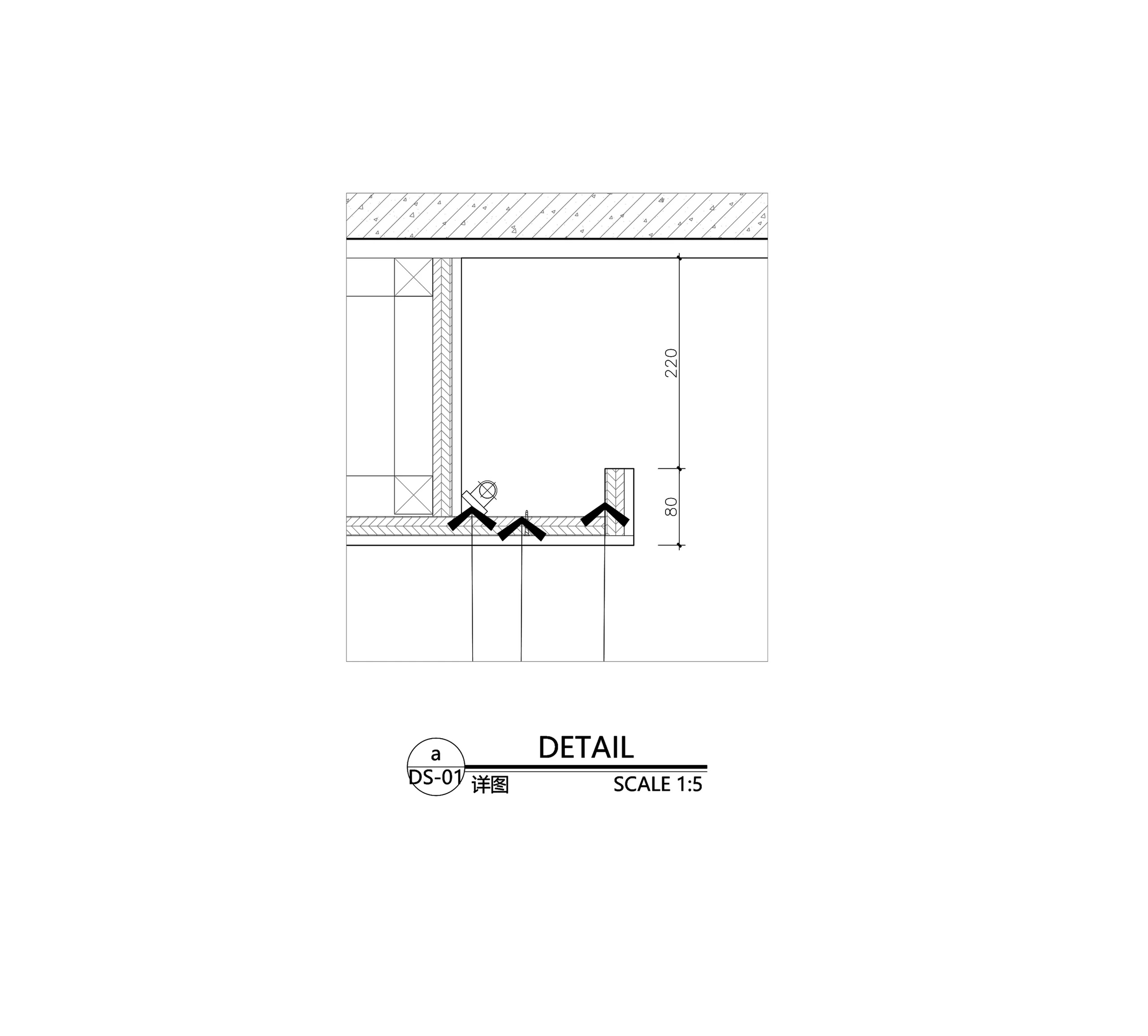

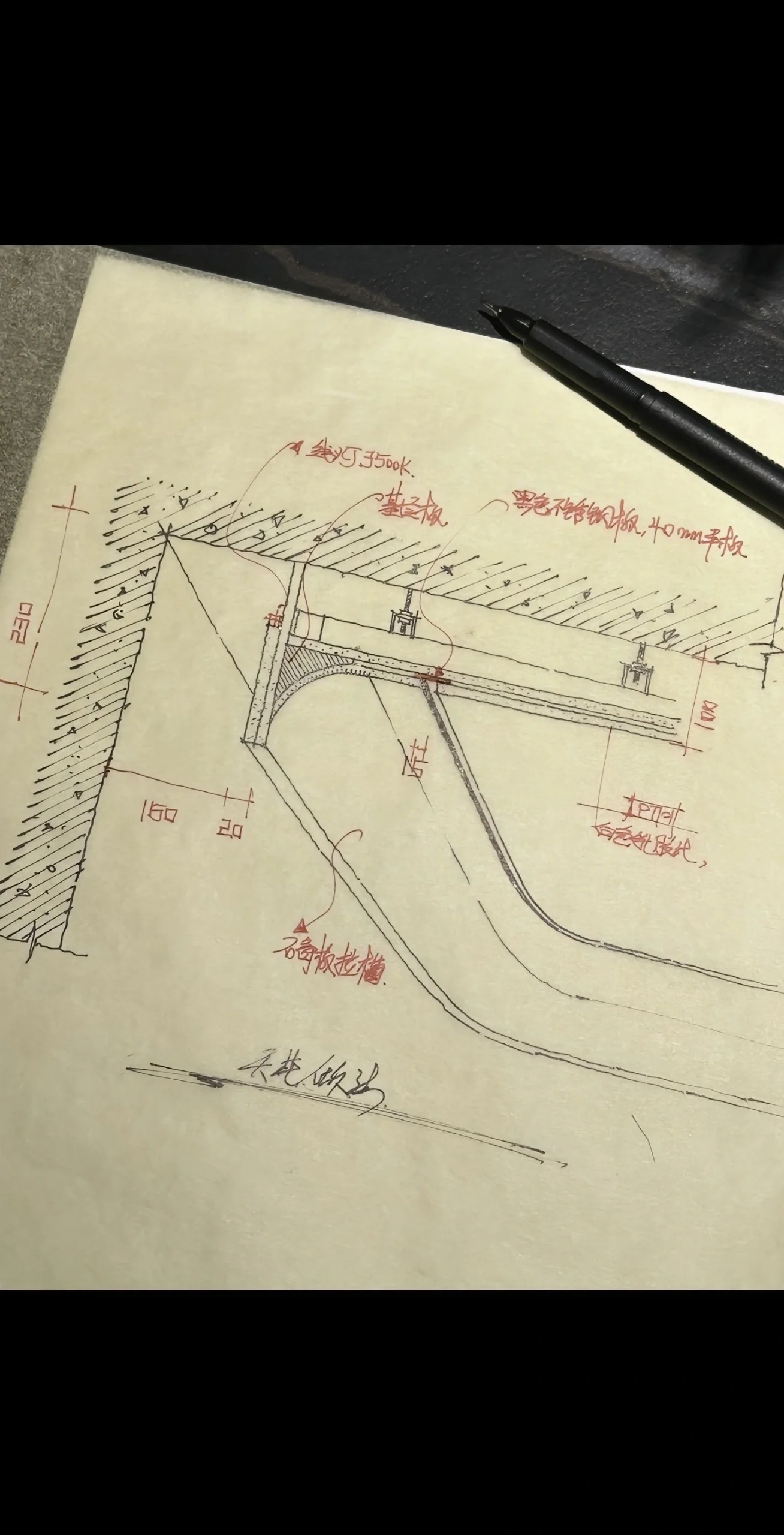

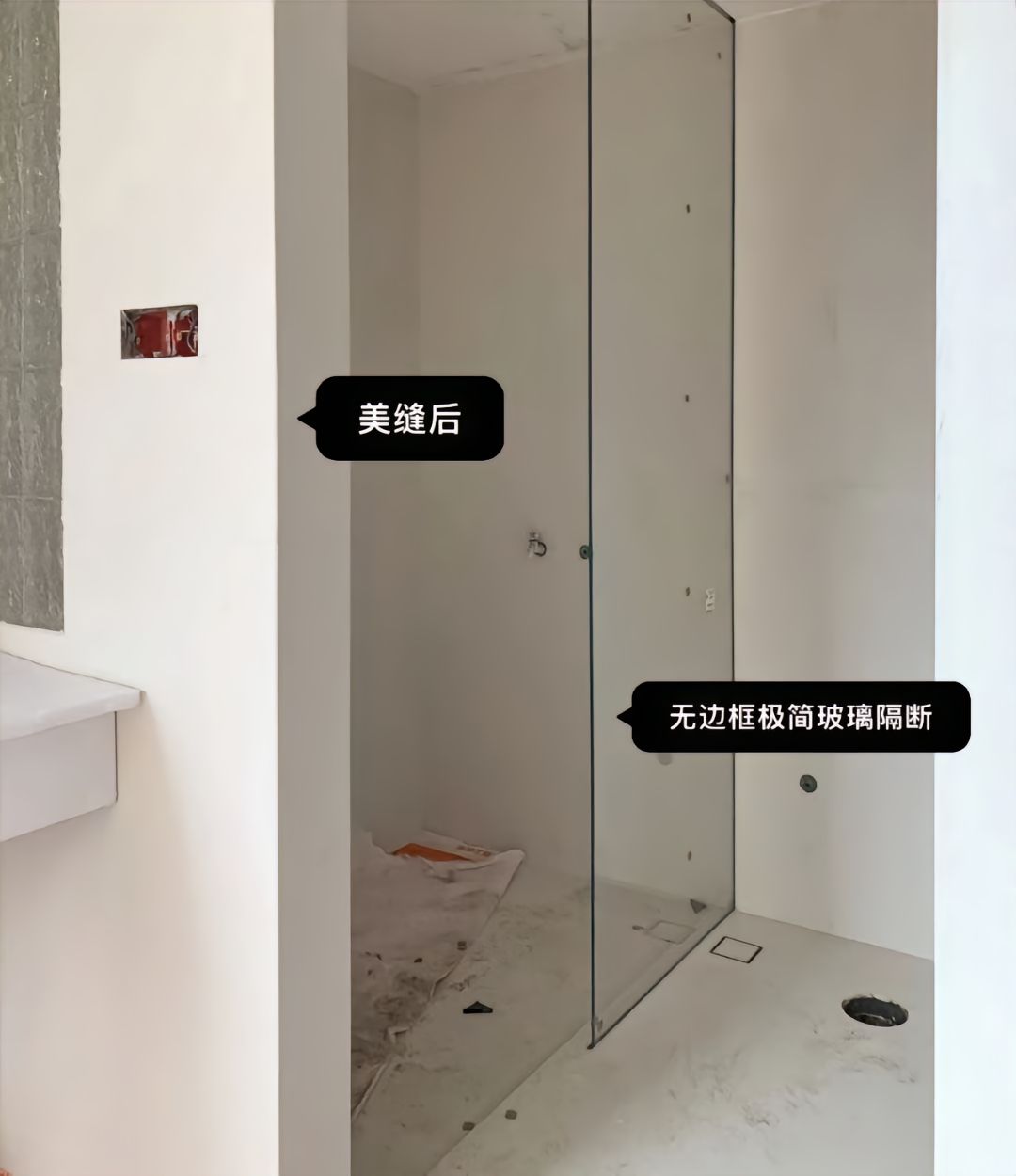

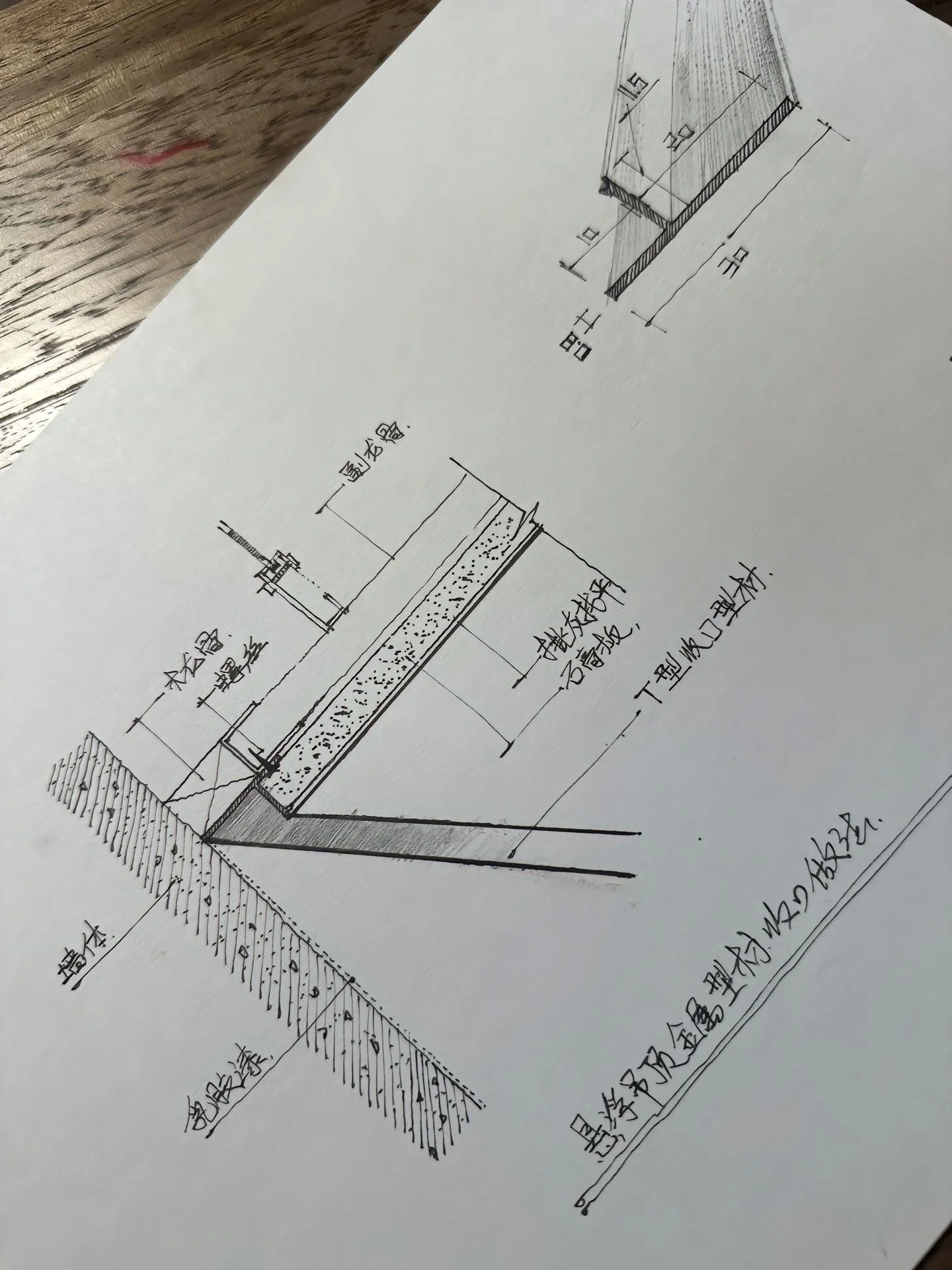

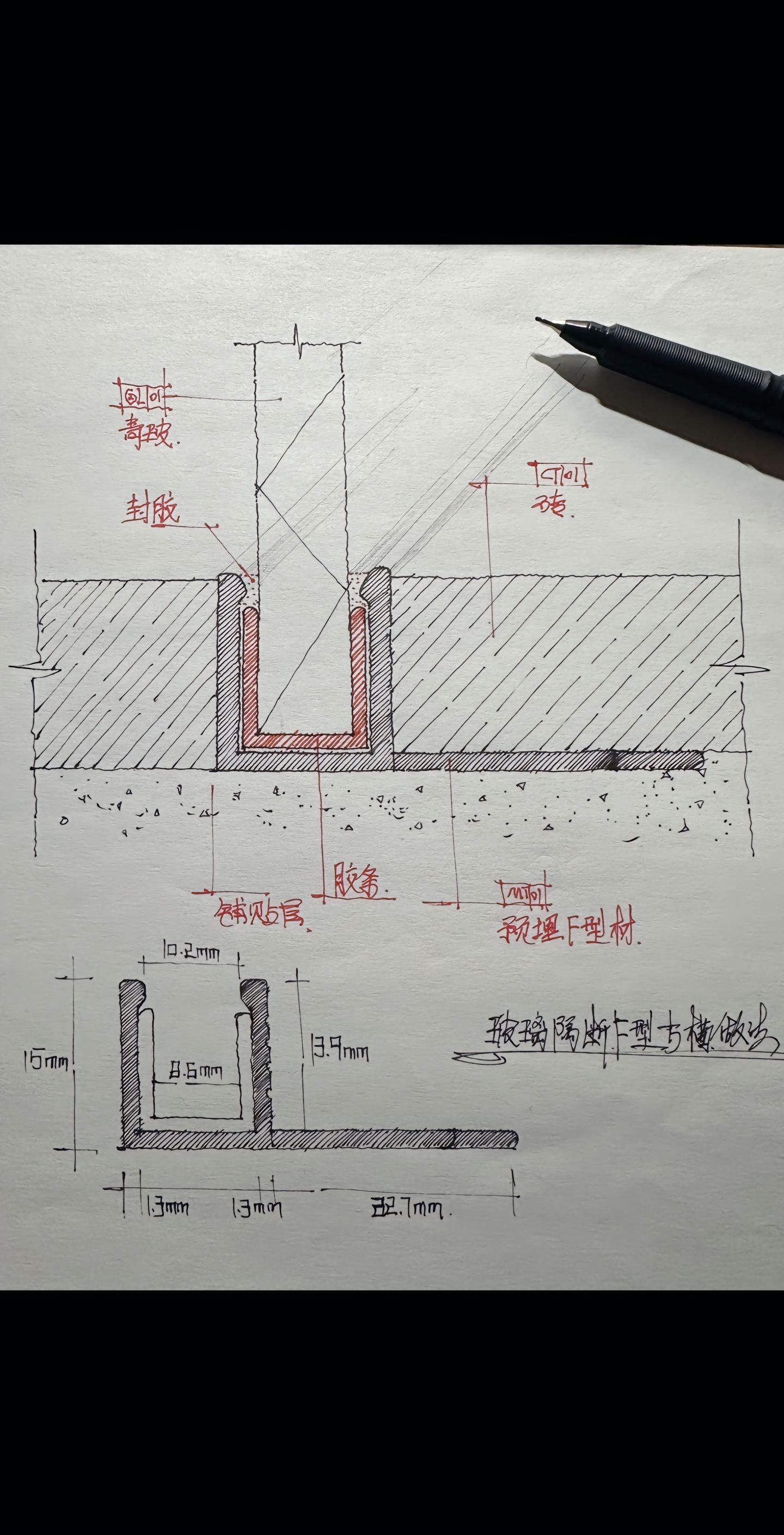

极简淋浴间干湿分离设计,现较为方便的处理方法,是使用下沉式淋浴间定制成型的石材挡水线。

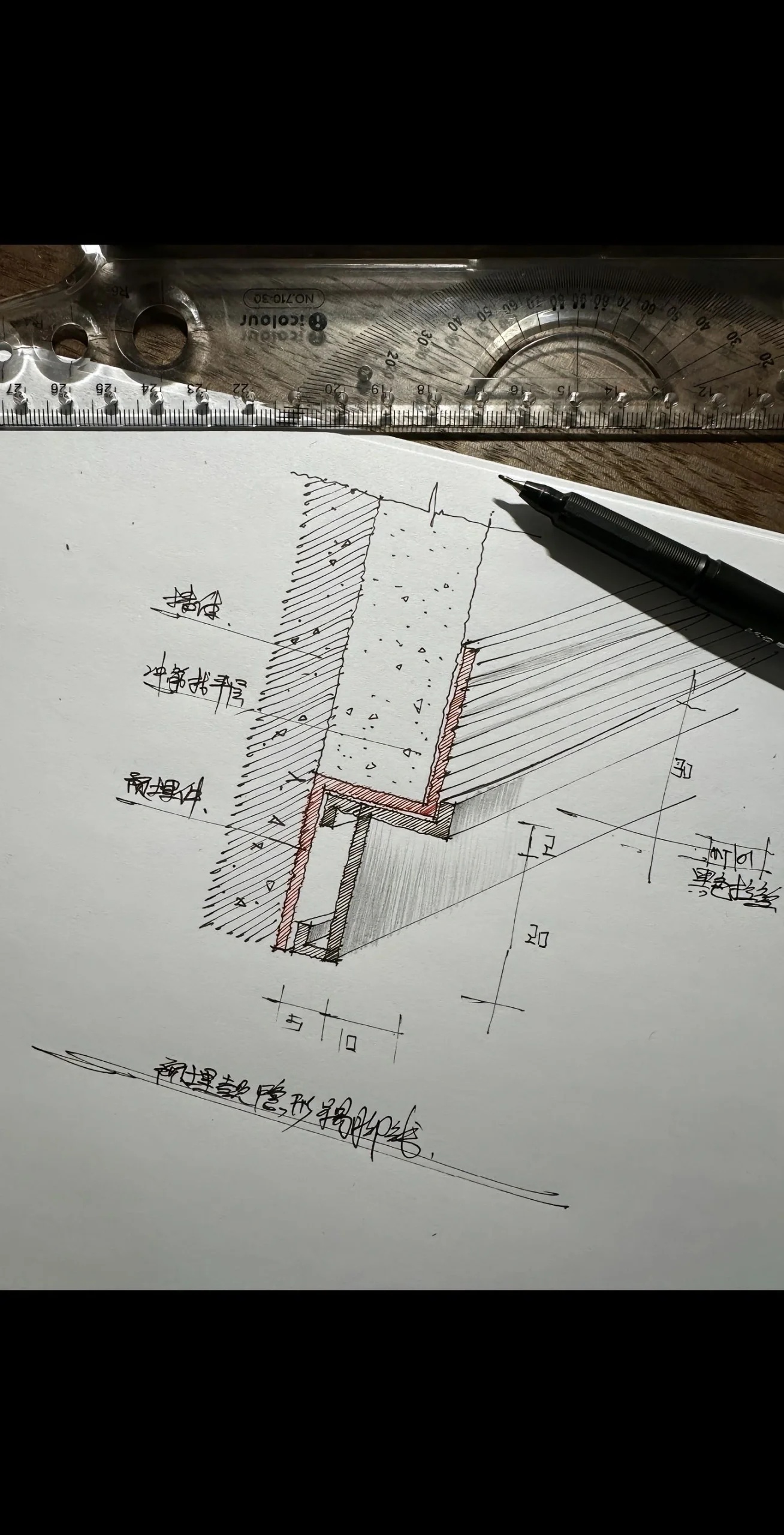

特点:采用石材一体成型,减少渗水点,阳角磨圆边处理,安装施工简便。
卫生间干湿分离常见的处理方法有以下三种:
a、传统凸出挡水条,施工简单,但容易被绊倒。
b、瓷砖收口,美观性好,但阳角容易出现崩角的情况。
c、新型成品石材挡水条,施工简单,具有一定的美观性。
「冰裂纹铺贴施工工艺」

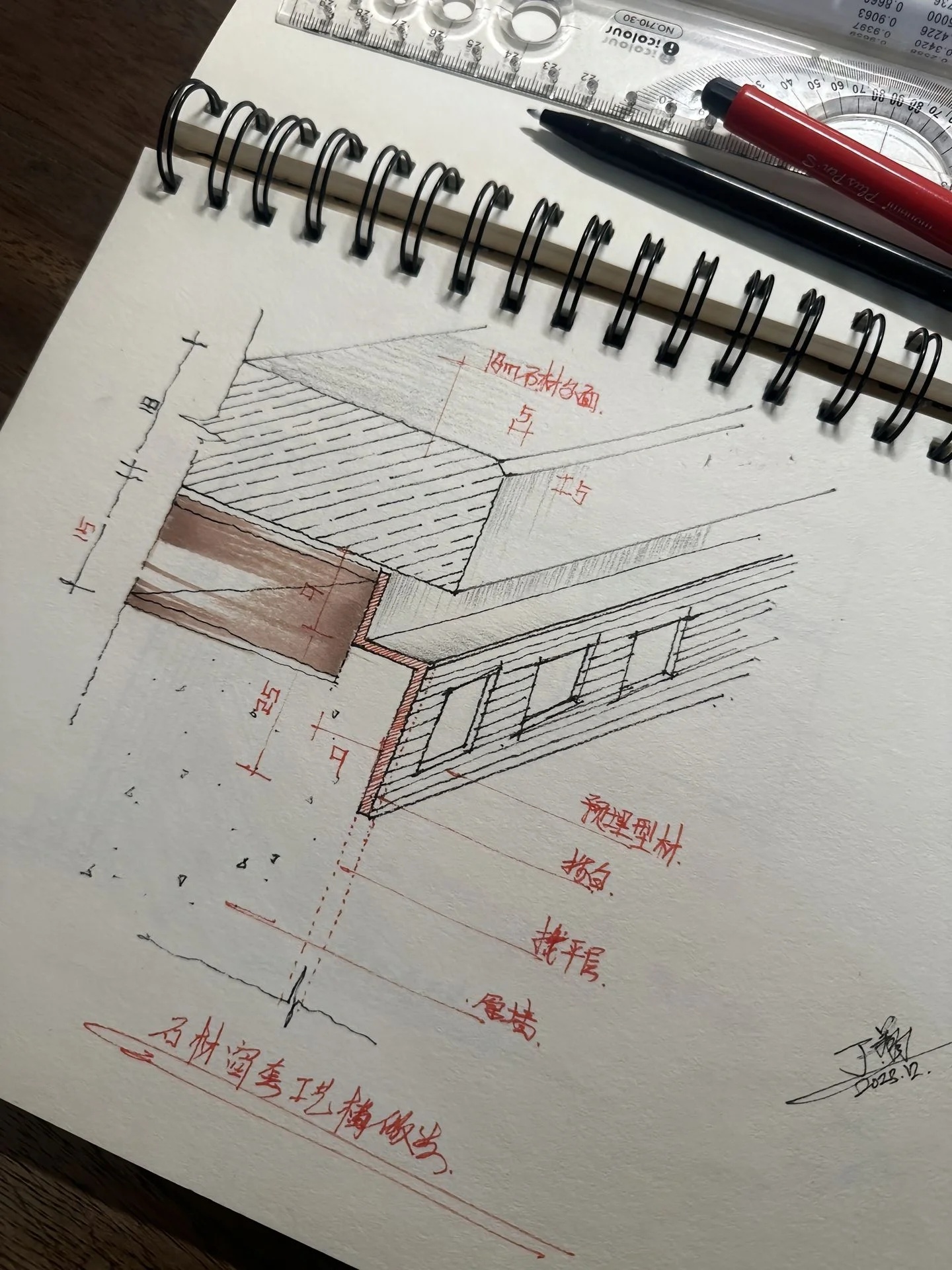

1.材料选择、加工
石材表面应光洁、平整,质地坚固;将大板石材切割成冰裂 形状的小块;将加工好的板材浸水湿润,并阴干备用。
2.基层处理
将基层表面清扫干净,均匀洒水湿润后刷一层素水泥,水灰 比控制在0.4~0.5之间,刷的素水泥浆须均匀且不宜过厚;一 次面积不宜过大,边铺边刷。
3.标高控制线
水准仪控制标高放坡,拉控制线。
4.铺砂浆找平层
在素水泥浆上铺2~4cm厚的M7.5干硬性水泥砂浆,至高出完 成面2~3cm,用灰匙拍实抹平(一般配比是1:3,不泌水为准 );冰裂立铺应使用纯水泥膏,先对结构层做抹灰、批荡, 找平后进行铺贴。
5.试铺
把切好的石板按顺序预铺,石板对准方位后,用橡皮锤震敲 中部,震实砂浆层至预期完成面标高后,将石板掀起,检查 砂浆表面与石材底部是否完全吻合,如有空鼓凹陷,立即用 砂浆补平。
6.铺贴
在石板背面满浆抹3~5mm水泥膏,石板对准方位后,平放至 砂浆层,保证拼缝大小一致(密缝铺不能大于2mm,疏缝铺 5~8mm为宜,嵌草除外),再用橡皮锤震敲石板至完成面, 用手扫一遍拼缝,验证拼接接茬平整度:部分材料应该在铺 贴后进行毛边处理,再进行下一步勾缝工序。
7.勾缝、清洗
铺贴完24小时后,检查石板有无断裂、空隙,并用石材调 和色水泥膏勾缝,保证勾缝平直、饱满、深浅一致;待到 勾缝完成后,用毛刷配合湿润海绵大面积清扫石材表面水 泥污渍;覆盖保护,24h严禁行人。
