    #标准施工#

    「冰裂纹铺贴施工工艺」

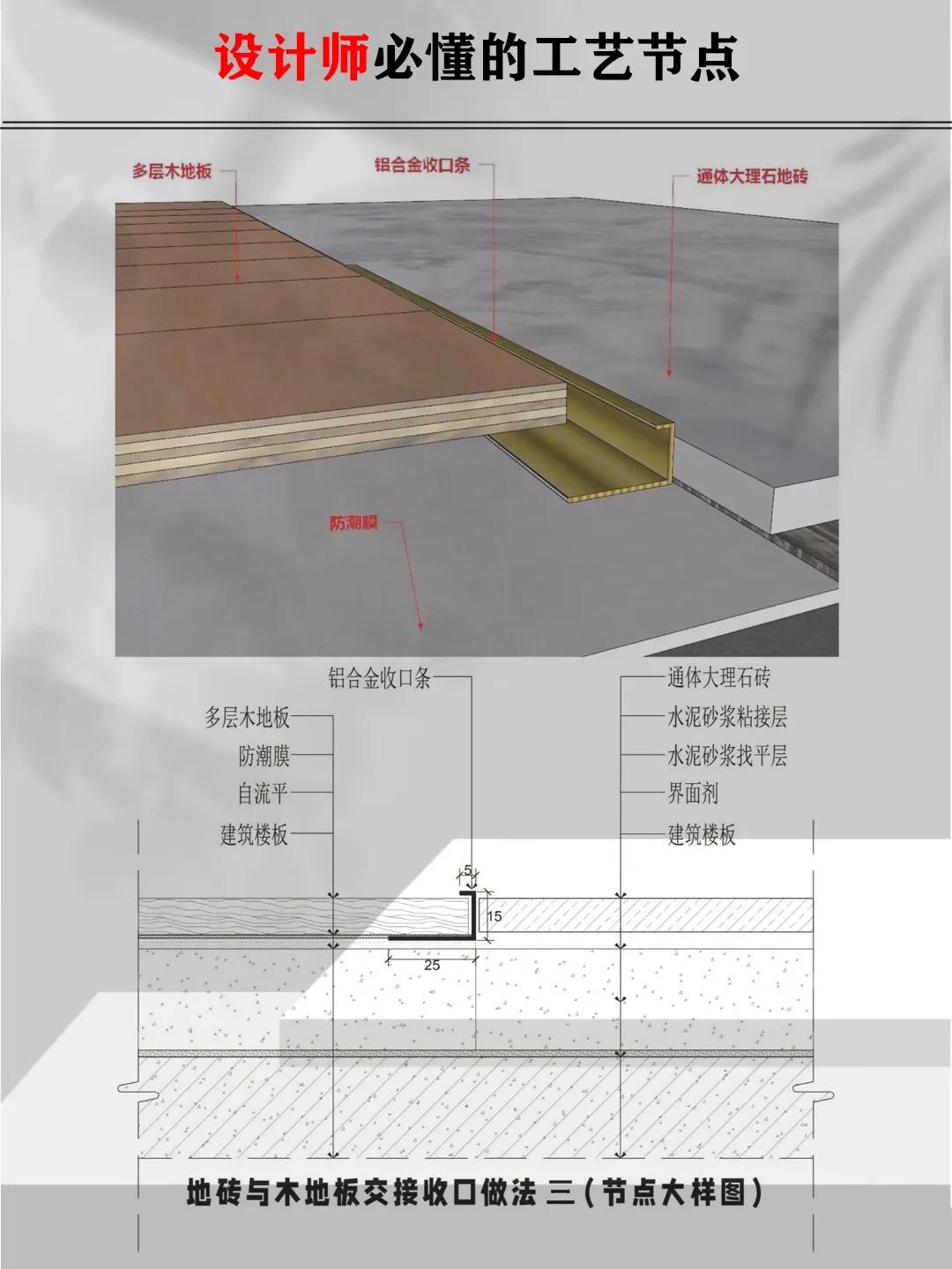

    1.材料选择、加工

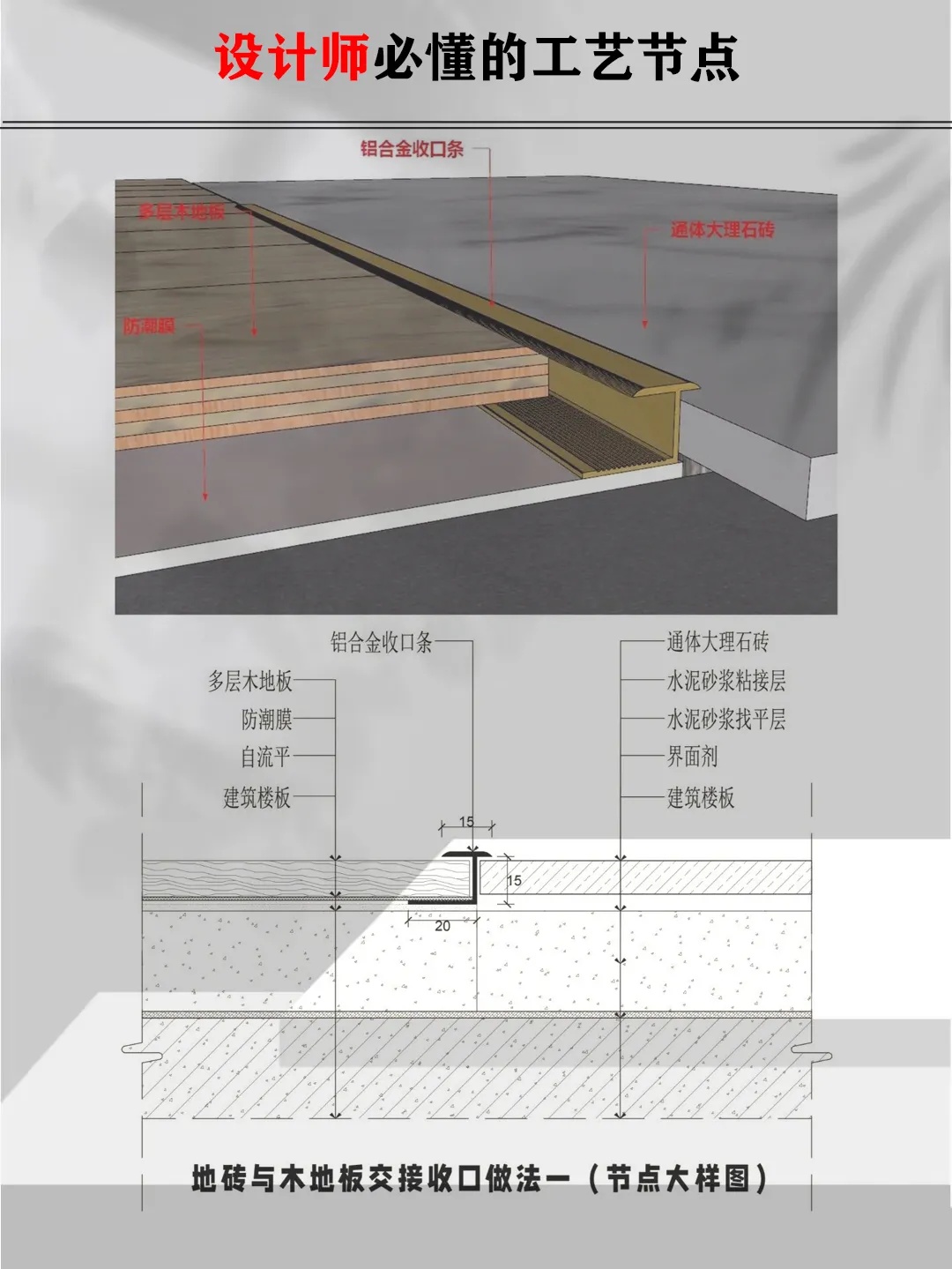

    石材表面应光洁、平整,质地坚固;将大板石材切割成冰裂 形状的小块;将加工好的板材浸水湿润,并阴干备用。

    2.基层处理
    将基层表面清扫干净,均匀洒水湿润后刷一层素水泥,水灰 比控制在0.4~0.5之间,刷的素水泥浆须均匀且不宜过厚;一 次面积不宜过大,边铺边刷。

    3.标高控制线
    水准仪控制标高放坡,拉控制线。

    4.铺砂浆找平层
    在素水泥浆上铺2~4cm厚的M7.5干硬性水泥砂浆,至高出完 成面2~3cm,用灰匙拍实抹平(一般配比是1:3,不泌水为准 );冰裂立铺应使用纯水泥膏,先对结构层做抹灰、批荡, 找平后进行铺贴。

    5.试铺
    把切好的石板按顺序预铺,石板对准方位后,用橡皮锤震敲 中部,震实砂浆层至预期完成面标高后,将石板掀起,检查 砂浆表面与石材底部是否完全吻合,如有空鼓凹陷,立即用 砂浆补平。

    6.铺贴
    在石板背面满浆抹3~5mm水泥膏,石板对准方位后,平放至 砂浆层,保证拼缝大小一致(密缝铺不能大于2mm,疏缝铺 5~8mm为宜,嵌草除外),再用橡皮锤震敲石板至完成面, 用手扫一遍拼缝,验证拼接接茬平整度:部分材料应该在铺 贴后进行毛边处理,再进行下一步勾缝工序。

    7.勾缝、清洗
    铺贴完24小时后,检查石板有无断裂、空隙,并用石材调 和色水泥膏勾缝,保证勾缝平直、饱满、深浅一致;待到 勾缝完成后,用毛刷配合湿润海绵大面积清扫石材表面水 泥污渍;覆盖保护,24h严禁行人。

  • 小筑 / 设计师

    2023年03月22日 20:28:36

    + 关注
    #标准施工#

    发光玻璃隔断

  • 小筑 / 设计师

    2023年03月21日 21:45:23

    + 关注
    #标准施工#

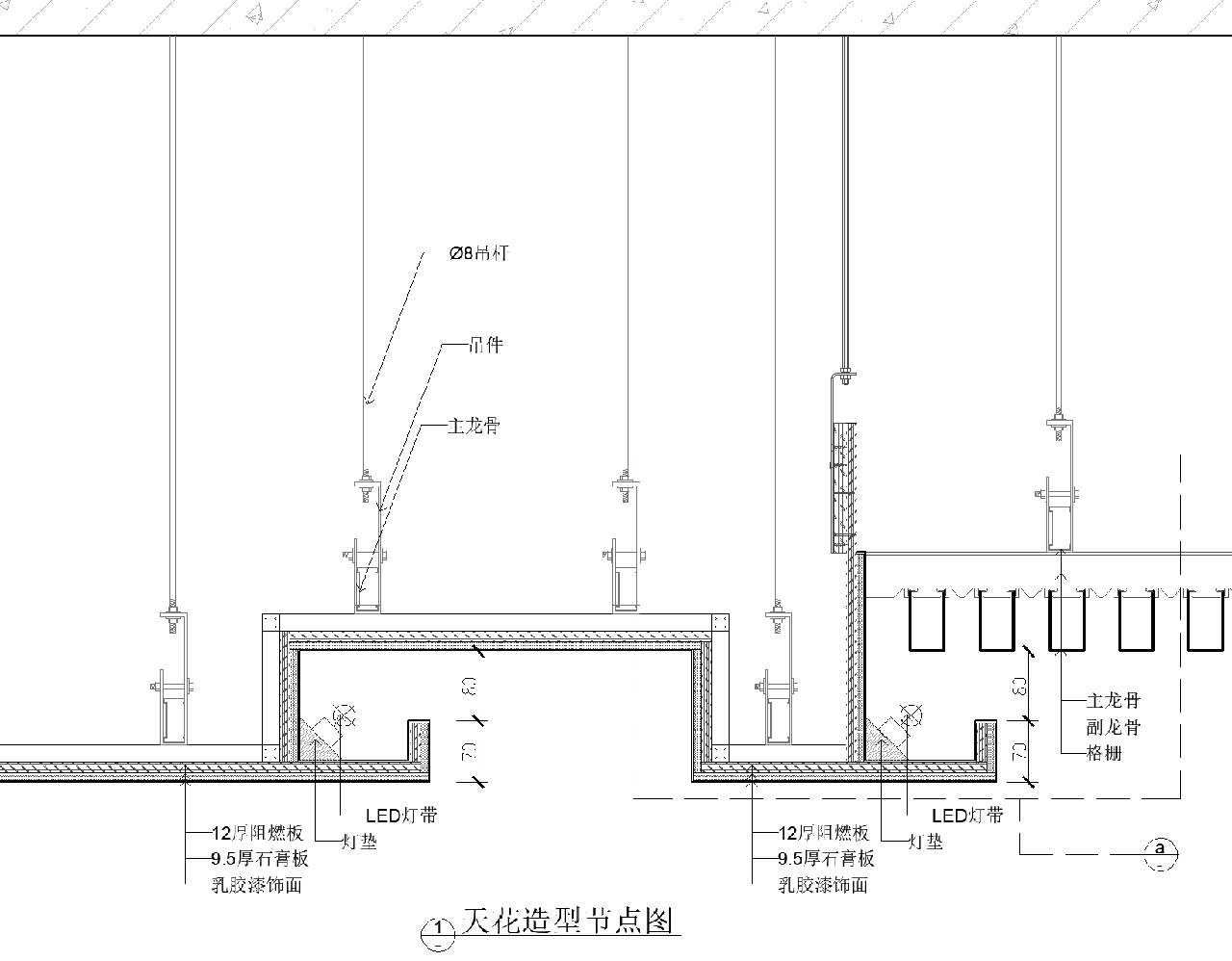

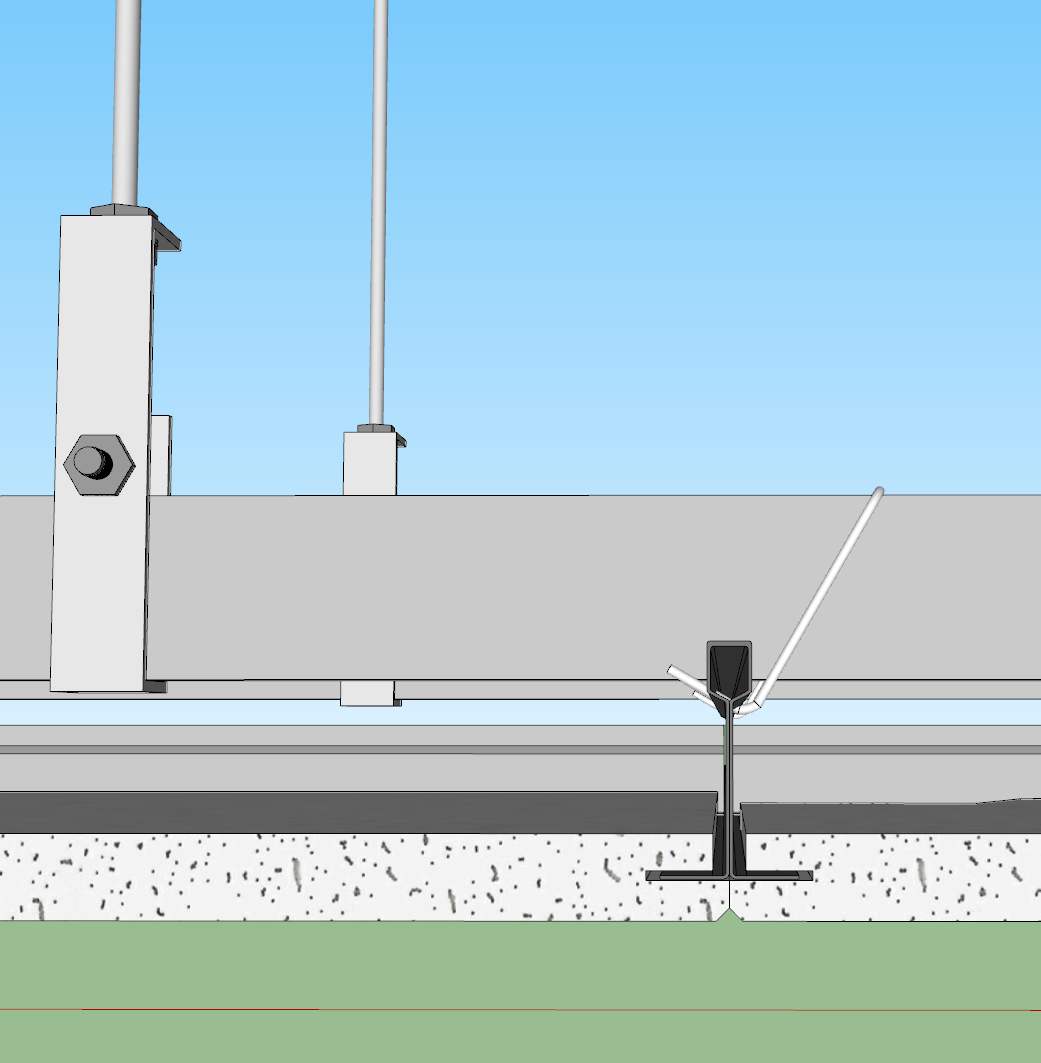

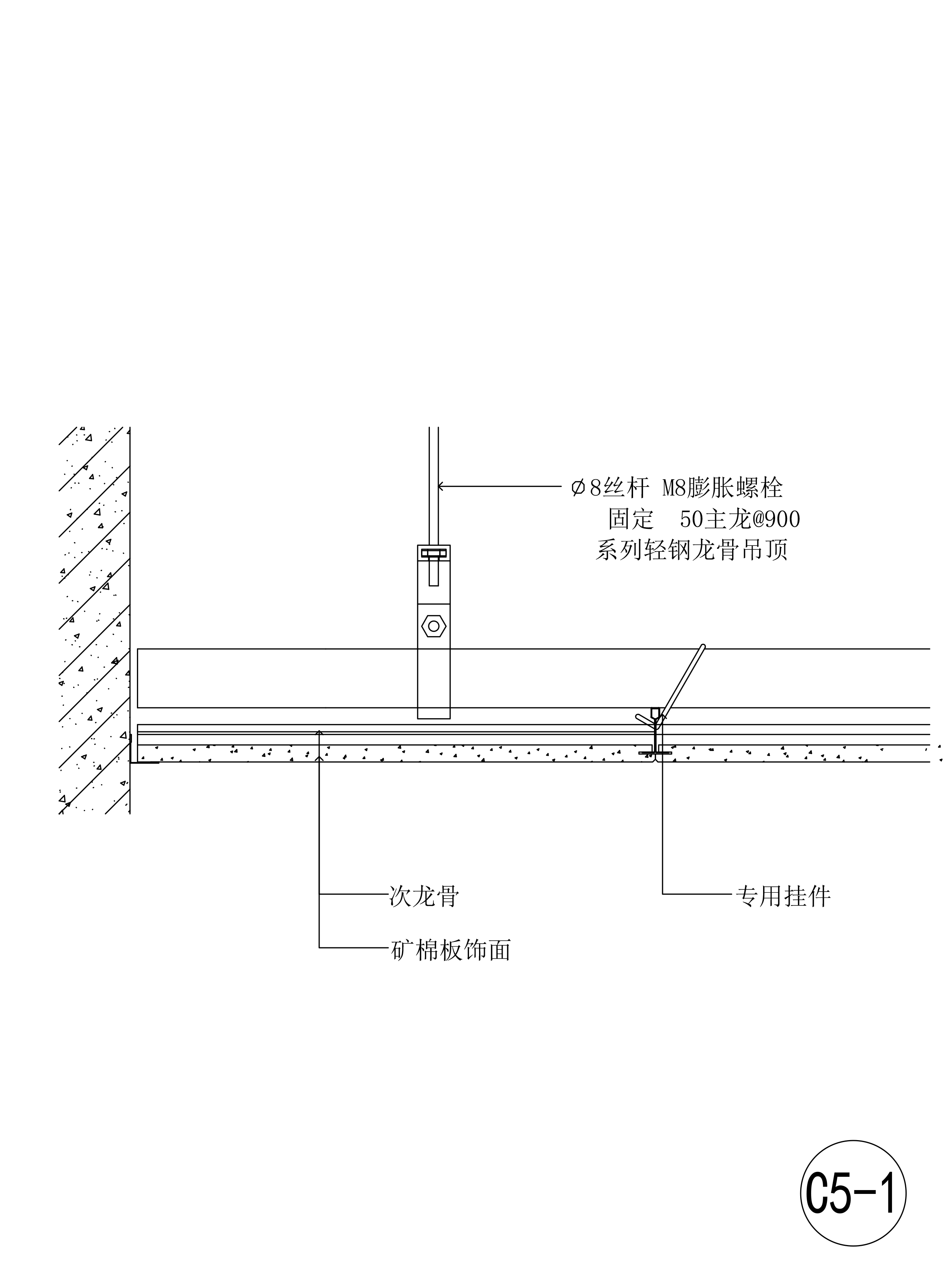

    软膜天花节点图

  • 边洪镇

    2023年03月21日 19:23:31

    + 关注
    #标准施工#

    今天要加个夜班了

  • 小筑 / 设计师

    2023年03月21日 15:17:20

    + 关注
    #标准施工#

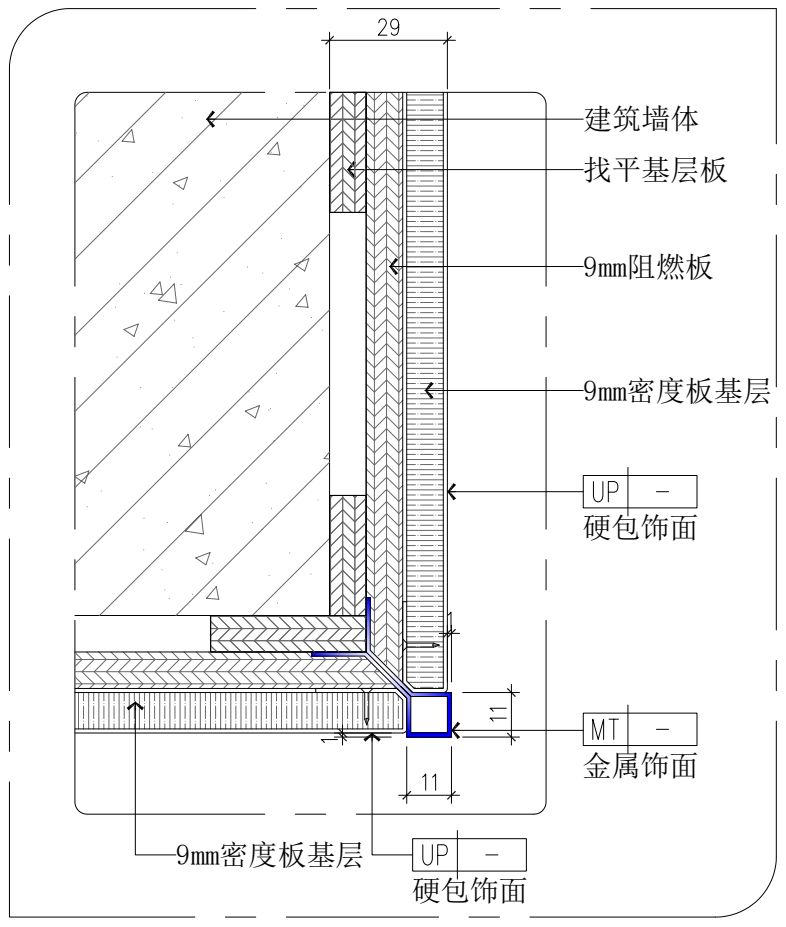

    玻璃收口

  • 小筑 / 设计师

    2023年03月21日 13:35:04

    + 关注
    #标准施工#

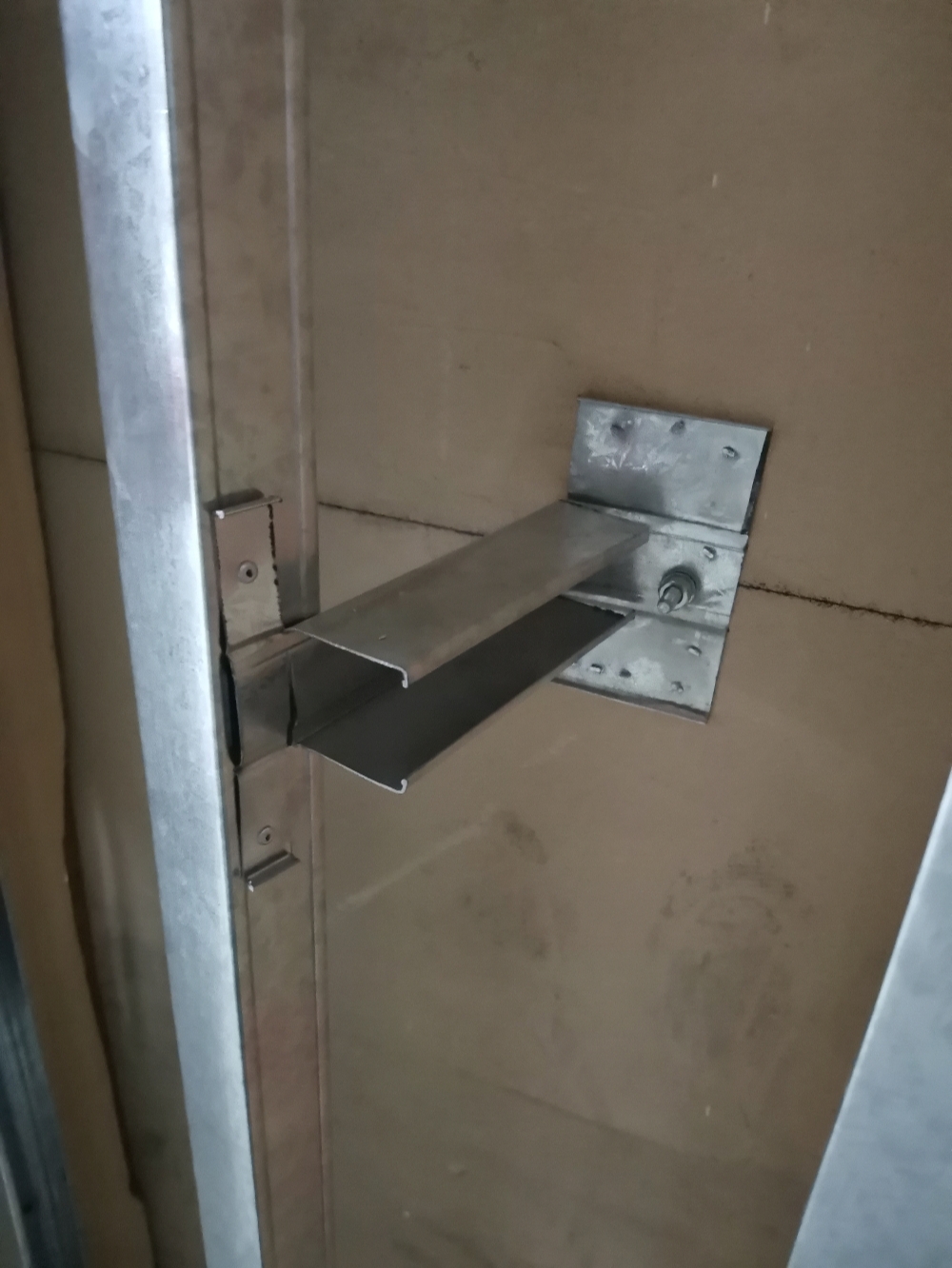

    木饰面半高床头背景节点大样图
