石材与石材阳角收口节点工艺说明:
1、施工工序:准备工作→现场放线→材料加工→基层处理→石材干挂结构框架固定→石材专用AB胶粘贴→铺贴石材→完成面处理。
2、用料分析:
a.石材专用干挂配件;
b.选用指定石材加工、固定框架;
c.用石材专用AB胶固定安装。
3、完成面处理:
a.用专用填缝剂擦缝、保洁;
b.用专用保护膜做成品保护。

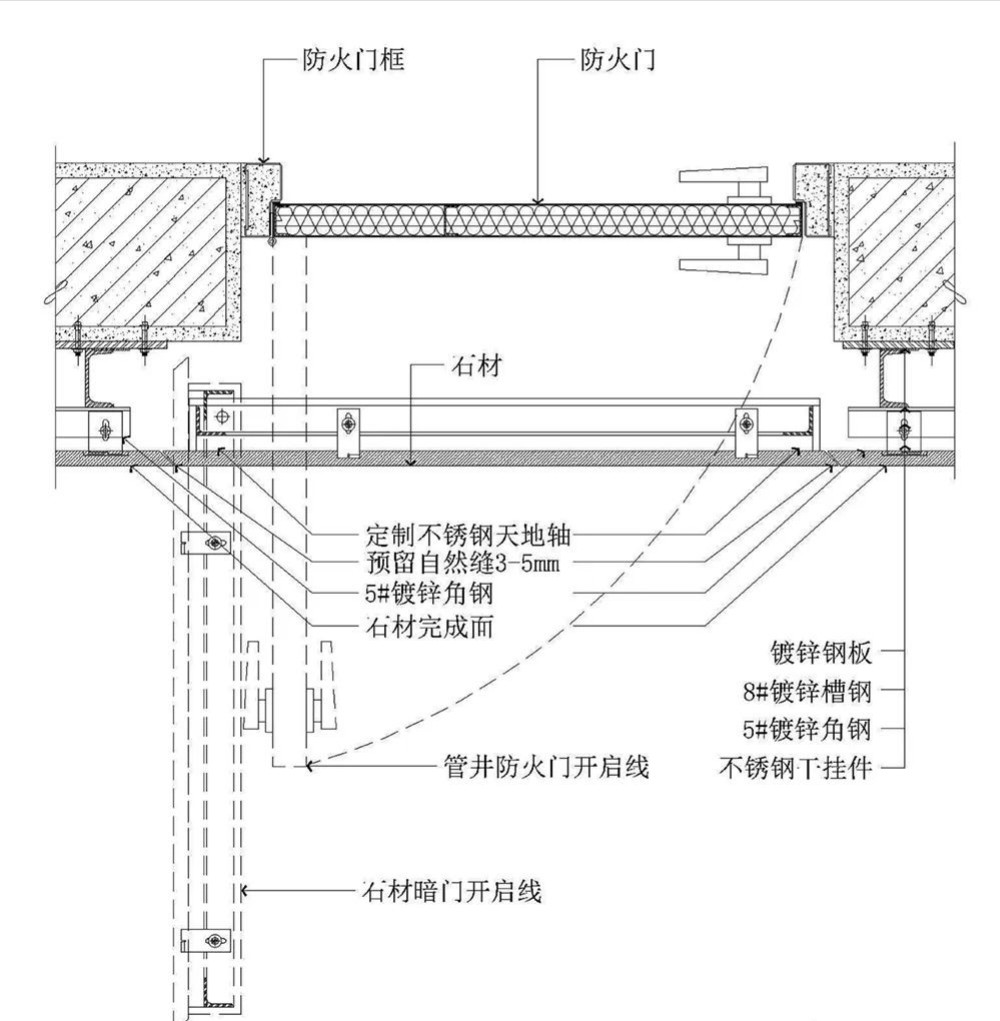

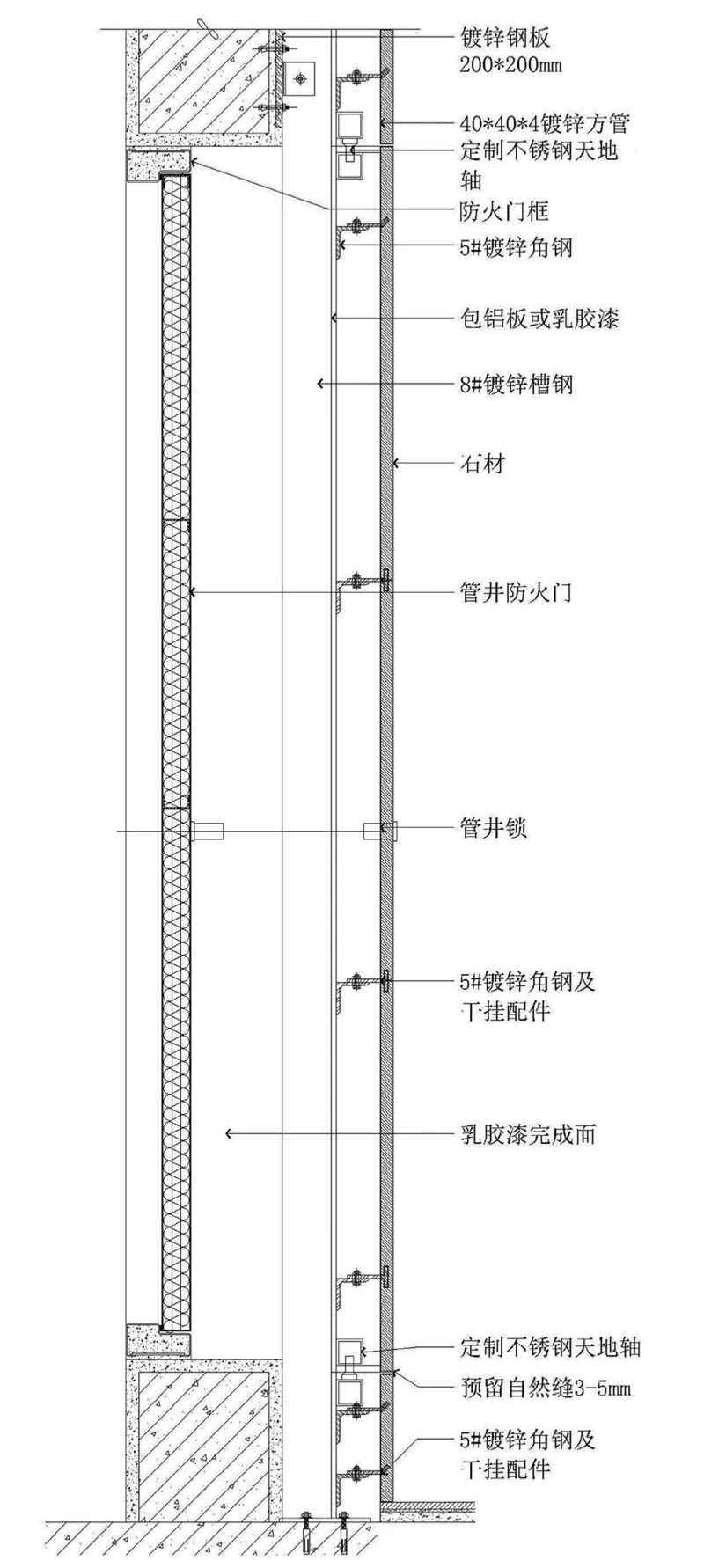

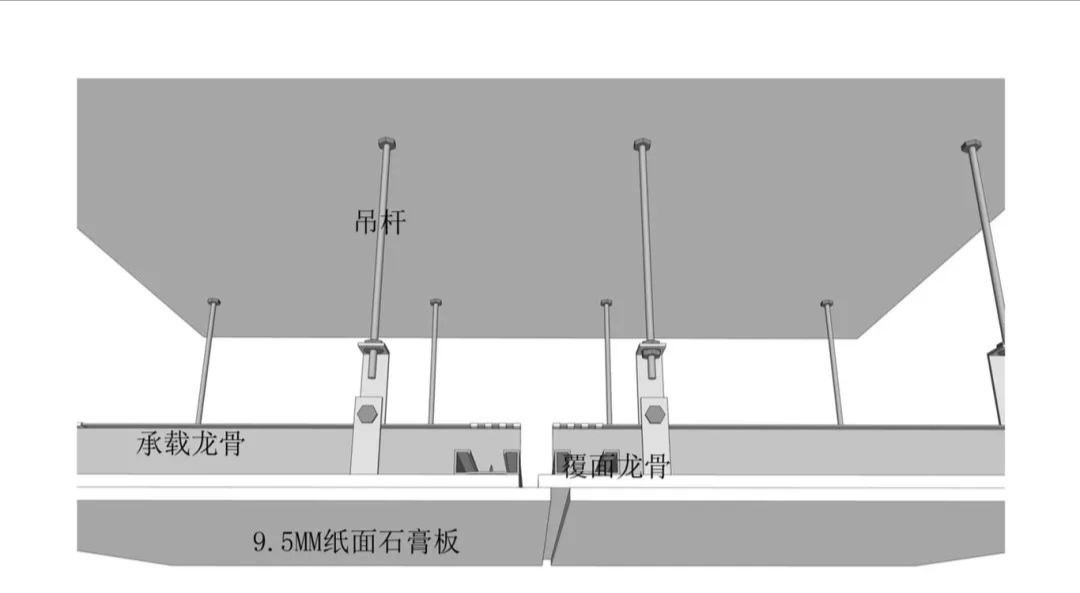

混凝土墙面石材干挂工艺节点说明:
1、选用18mm厚石材,按排版切割后,均进行六面防护。
2、根据设计要求或上下口做3mm倒角。

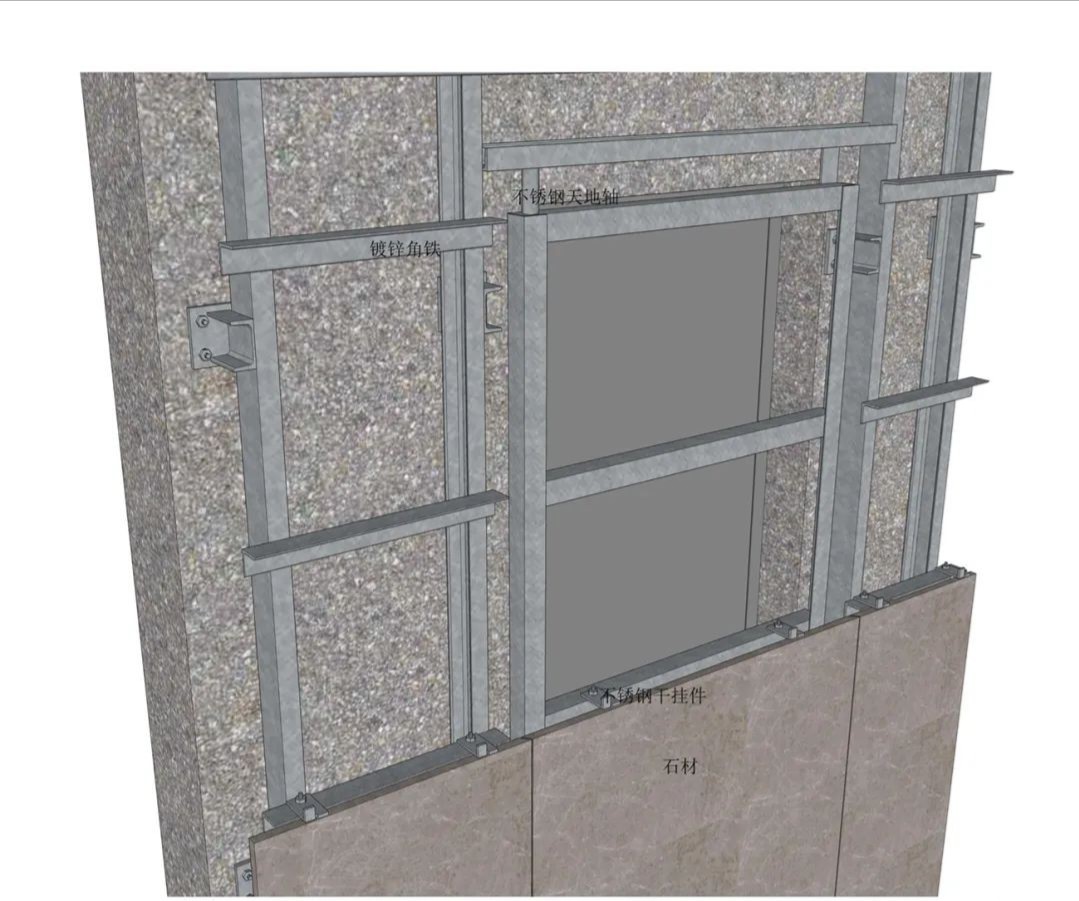

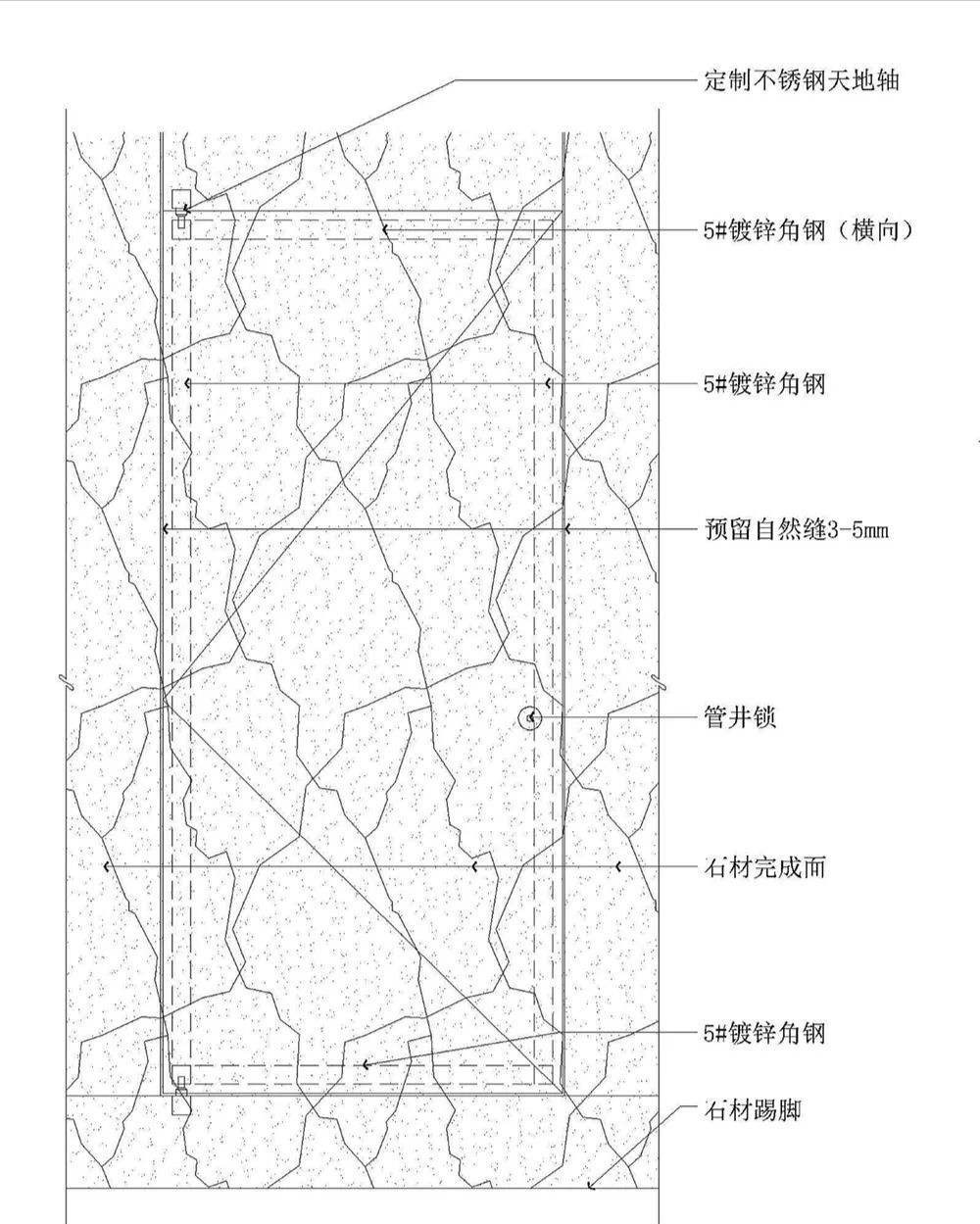

3、混凝土墙体固定镀锌钢板,一般用M8膨胀螺栓固定。
4、在干挂件无法满足造型的需求下,采用满焊5号角钢转接件,以调整完成面与墙体的间距。
5、满焊8号镀锌竖向槽钢,与墙体用镀锌钢板固定。
6、满焊5号镀锌角钢横向龙骨,与竖向8号镀锌槽钢固定。
7、固定不锈钢干挂件。
8、AB胶固定石材,完成安装。
9、接缝处用近色云石胶修补。
